高尔夫球场建筑规范(下)
第九部分 景观
9.1工作范围
本部分涉及的工作包括景观布置所需的所有材料、劳力和设备的提供,如景观/草皮平面图所示.
9.2材料
9.2.1所有植物应长势正常、茁壮、健康、有活力,无虫害、疾病、晒伤、树皮的拳伤或其它外形缺陷.在栽种植物以前要进行检查.树干应茁壮
并耐寒.所有植物的枝干长势良好,根系坚韧有活力,且不可盆栽.如果对根系善有分歧,承包商提供的容器中植物根部情况的判定方法为去除
每一品种不少于两株植物的根部泥土.如果容器生长的植物有几个来源,应检查每一品种中不少于两株植物.如果植物样品检验出缺陷,业主保
留放弃有缺陷的样品所代表的整批植物的权力.
9.2.2按照可接受的苗圃标准,植物在品种上应纯正.运送到场地的每组植物应按品种和苗圃来源用标签清楚地标明.在栽种过程中不能移走识别
标签.
9.2.3不符合此处规定的标准的植物应视为有缺陷,无论是否就位,此类植物应标为不合格.承包商应立即将不合格植株移走并用新的合格植株
替代,费用由承包商负担.
9.2.4除非由业主另行授权,苗圃应按照良好的园艺惯例并在与项目近似的气候条件下使植物生长至少两年.
9.2.5所有植物应符合植物病检验和害虫控制的地方法律的规定.每张船运单据、发票或存储单都应贪污附带检测证书;当植物运送到场地时,
应将证书交与业主.
9.2.6树桩应为没有节疤、裂缝、龟裂或外形缺陷的直纹理柏树.树桩通常的最小直径为5厘米、高3米,或由树的高度决定.树桩应有4厘米的削
尖的施力点和斜面顶端.
9.2.7角型和双桩应用聚烯带捆绑支撑,即“捆绑带”.
9.2.8每棵树基部应安装塑料树干保护层.
9.2.9现场表土就用作所有植物的回填土.表土应在合理的程度上免除杂草、石块和瓦砾.
9.2.10所有种植床和树坑表面都应有至少8厘米的有机覆盖料层.覆盖料应由高尔夫球场设计人核准.
9.2.11植物材料的尺寸和数量在植草/景观概念平面图中列出.
9.2.12植物材料的替代物应由高尔夫球场设计人核准.
9.3排水
在景观区域挖出一个30厘米深的孔测试土壤的排水.一天内几次将孔注满水.如果在上一次注水后24小时以后孔内仍有水,表明排水不良.如果排
水不良,在每个植物坑处加挖排水“烟囱”孔.将排水“烟囱”安置在根球的侧面,而不是下面.
9.4 种植
9.4.1 如果要在本地土壤而不是在表土中种植物,标明一个三到五倍于根球直径的圆形区域.土壤的挖动或松动不深于根球深度.未动土壤壁应
粗糙并有坡度.在松动土壤的中心挖一个略宽于但不深于根球的坑.坑的底部应用掀、棒或其它合适的工具松动.
9.4.2 要一直用容器或根球处置植物.把植物从容器中移出时要尽少触及根球.在根球上切除环绕的根并且打乱回填界面.围绕侧面切割四次1至2
厘米深的竖直切口,在底部切割两次.
9.4.3 根球的顶部应与路基表面持平或略高.用现场的表土回填.不要压实土壤.
9.4.4 去除苗圃的桩.不要进行不必要的修剪,过度修剪的植物将被废弃.用清洁、锋利的修剪刀去除折断、腐蚀的枝条及双顶枝.不要用密封剂
或油漆覆盖切口.在几年内逐渐去除树干上的枝芽.
9.4.5 如需要在根球边缘挖灌溉井,保证灌溉湿润容器介质.浇灌植物和整个耕种区.江灌足量的水使得根球深度的土壤彻底湿润.这样会去除气
囊而无须压实土壤.
9.4.6 用细碎的8厘米厚的覆盖料覆盖整个耕种区域.不要使覆盖料接触树干.如果在植草区种植,应使耕种区内没有草.
9.4.7 在树干基部安装塑料护层.
9.5 桩支撑
9.5.1没有必要的话,不要用桩支撑树木.如果需要桩支撑,公使用两根桩.把桩架在根球和灌溉井以外,与盛行风方向成直角.确认桩插入未动
土至少15厘米.
9.5.2 为确定捆绑的高度,用一只手握住树干并将树冠向一侧倾斜.如果树冠不能回到竖直位置,沿树干向上移再次尝试.找到树冠能够回到竖
直位置的树干革命最低点.请在该点以上大约15厘米处捆绑.仅使用一套绑带.
9.5.3在“捆绑带”环内部的树干不能移动.
9.5.4切去树冠下方的支撑桩,防止树枝受伤.
9.5.5随着村木的增长,定期检查并松动“捆绑带”.尽早去队支撑桩.
9.6 维护和保质期
9.6.1在内部长草以前,承包商应维护所有景观材料.
9.6.2承包商应保证树木在最终验收后一年以内处于完美的竖直位置.
9.6.3在最终验收以后,种植材料应有至少一年的保质期.
9.6.4景观材料在确立以前需要大约3年的维护.维护措施包括灌溉、修剪、灌溉井内的野草和草皮管理,以及植株替换.为了在第一年内保持灌
溉井内的土壤湿润,必须对景观材料进行灌溉.在第二年应视植物的需要进行灌溉,且比第一年要求的灌溉量显著减少.第三年需要很少的灌溉
量.在三年的植物生长期内灌溉井内不应生有野草和草.
第十部分 植草
10.1 工作范围
这部分的施工包括按照说明规范对施工图所示的植草区域提供劳力、材料心脏设备.
10.2 材料
所有的材料必须符合下列要求:
10.2.1种子须经过鉴定.
10.2.2草皮应当为经鉴定的草皮,并且形成带有顶层生草层、草根将泥土稳固住的草垫.每块区域使用的草皮应当与推荐使用的草种相同.
10.2.3应当提供特别用于高尔夫球场的上市肥料,例如SCOTT牌肥料.
10.2.4抽取当地的土壤与植物混合配方样品进行测试之后,再确定肥料的组成
改良心脏施用率.
10.2.5如果使用水覆盖物,必须是多细胞纤维结构的木材.
10.2.6以下是推荐的草皮种类以及高尔夫球场指定场扬种植率. 区域草种种植率果岭 “PENNLINKS”翦股颖500克/100平方米发球台六月禾/黑
麦草混合2.25千克/100平方米平坦球道六月禾/黑麦草混合250千克/公顷深草区六月禾/黑麦草混合250千克/公顷苗圃按需要可变自然区由所选
的植被种类决定待定承包人应当向业主提供一份合格证书
10.3地面准备工作
10.3.1在去掉表土之前,要识别所有卡车、重型设备或其它机车碾压过以及储放过材料的地基地段或都是硬质地层.这些地段要进行犁、用圆盘
耙耕,至少深入表面50厘米,达到与其余地段地基相同的质地,创造合适的种植床.
10.3.2承包人应当在每个铺草区域提供统一的25厘米厚的表层覆盖土,并将整个地段筑平.
10.3.3当某一地段的表层覆盖土被破坏或达不到指定的厚度时,承包人必须在种植绿地前补充表层土.
10.3.4每次操作产生的表土层中的岩石、根和碎片必须遵照高尔夫球场设计者的指导及时清理掉.
10.3.5筑路和表层覆土完成后,所有种植区要用拖拉机牵引的圆盘或其它器具进行耕犁,将结块的土翻松,使种植地基成粉末状.为了保持种植
地基的清洁,表层土壤至少15厘米的厚度内所有直径大于1厘米的碎片、根、废物、土块、石块等都应清理掉.
10.3.6为了清洁种植地基,有必要使用特殊的石块挖掘设备,例如ANDERSON牌、HARLEY牌的石挖掘机和拢石机.
10.3.7所有种植区域要用橡胶轮胎的拖拉机或盒式铲运机铲平使表面没有积水洼地或洞穴,保证顺利排水.推荐使用JOHN DEERE5400 四轮拖拉
机以及8或10英尺宽的胶轮铲运机.所有积水区或达不到要求的最小表面梯度的地方都要重新纠正以保证正常排水.有些地段路面有波动,业主规
定使用的割草设备不能运作,这些路面要重新纠正.
10.3.8最终的种植地基必须平整、松软,以适合种植幼苗.地表最终也不能有积水洼地或洞穴.在种植前,种植地基要经业主和高尔夫球场设计
者验收.一般的种植准备要经由业主及高尔夫球场建筑者的指导并获得他们的满意,要注意不要破坏轮廓线或排水设施.
10.4施肥
10.4.1肥料的使用要以土壤报告/分析为基础.
10.4.2肥料要用机械撒布机施于种植地基上并要充分混合.种子不能和肥料同时撒播.
10.4.3肥料在使用时必须为干燥且不流动的,不允许使用结块的或变质的肥料.
10.4.4应当在种植前施肥,但不能早于种植前两天.施肥两天后仍未栽种的地区必须重新施肥再栽种或遵照推荐方法.
10.4.5除了按照土壤报告施肥之外,将SCOTTS牌HD催肥饲料或草皮催肥饲料(16-24-12或19-26-5)撒土壤表面,在平坦球道和深草区的比率为
180千克/公顷的,在果岭和发球台的比率为35克/平方米,然后立即栽种植被.另外,在果岭和发球台撒上比率为7克/平方米的SCOTTS“STEP”和
比率为20克/平方米的SCOTTS“HIGH K GREENS”(15-0-30).
10.5播种
10.5.1在发球台播种前要在草地周边设置一层塑料侵蚀控制网,保证周围的草地不会污染铺上的绿地. 10.5.2发球台和果岭要用手工撒种机播
种,然后用轧路机或 TORO “SANDPRO”碾压以保证土壤密实度,并立即灌溉.
10.5.3平坦球道及深草区要用农用拖拉机和播种机播种.
10.5.4经业主同意,可用液体播种替代上述播种方法.经液体播种的场地必须立即进行碾压,可用TORO “SANDPRO”或其它类似设备碾压.
10.6薰蒸消毒
10.6.1如果有必要,所有种植地区都应进行熏蒸消毒.
10.6.2熏蒸消毒必须使用甲基溴化物由合格的持证人员操作.
10.6.3熏蒸过的地区要覆盖至少48小时.
10.6.4然后熏蒸地区需要暴露在空气中48小时再进行栽种.
10.6.5除去覆盖层后,熏蒸地区要在72小时之内进行栽种.
10.7草皮的铺种
10.7.1草皮要在割下后48小时内进行铺种.
10.7.2铺草皮之前土壤表面要用推荐的肥料施肥.
10.7.3所有的发球台、果岭、低洼点以及障碍洞要用环形草皮圈围,宽度至少为2米或遵照施工图所示.
10.7.4铺草皮时每块草皮之间不能有缝隙,草皮的边缘不能暴露.
10.7.5铺完草皮后要立即进行碾压和灌溉.
10.7.6经过业主检查并同意后才能使用重置的草皮.
10.7.7必须和果岭使用同样的沙地混合物种植草皮,铺在发球台.否则草皮要经过清洗以除去所有土壤.
10.7.8铺植草皮前的地面必须保持平整与坚实,且不能有积水洼地或坑穴.完成的地面在草皮铺植前要经业主验收,一般的草皮铺植准备要经由
业主的指导并获得他们的满意,要注意不要破坏轮廓或排水设施.
10.7.9与幼苗种植区衔接的草皮必须平整,铺完后不能用割草机切割.承包人要使用草皮切割机和的工机器将衔接边缘的路面切割一致.
10.8种植区域的保养
10.8.1当开始植草时,业主要提供高尔夫球场建设负责人、常务负责人、灌溉专家和必要的保养设备、材料、劳力.
10.8.2栽种完某一地段后,承包人要立即灌溉栽种区使整块土壤浸湿,这下点非常重要.灌溉系统失常不能免除承包人对种植区进行灌溉的责任
.铺完草皮后,承包人要立即对草皮进行充分灌溉,使草皮和土壤充分浸湿.
10.8.3承包人完成第一次灌溉后,业主要保持土壤在草地生长阶段的湿度.承包人负责补充人力与材料.
10.8.4交接日定义为承包商和业主同意包括发球台、平坦球道、山丘、果岭和重新植草的自然区在内已具备草坪生长的条件,并且球洞的施工
满足合同条款和条件,如高尔夫球场设计人通过的图纸和规范中所规定.
10.8.5业主有义务在草皮种植完成后实施保养计划.如果气候与地质适宜,在种植后的14到21天要第二次用SCOTTS HD 催肥剂16-24-12,在发球
台与果岭浓度为18克/平方米,在平坦球道与深草区浓度为200千克/公顷. 10.8.6第一次刈草前,每天都要辗压草皮,但在刈草当天不得辗压.
10.8.7要等到草皮稳固扎根并能适应短期干燥环境后才能开始刈草.刈草不得超过总高度的50%并且每个一段时间要进行一次以防杂草的生长.建
议当草长到必须要割除的高度时立即进行刈草.
10.9发芽/生长/移植
10.9.1所有区域都种上草皮30至35天后,要仔细验收草皮生长情况.最低要求如下,且不能有空地:果岭每225平方厘米100颗可存活种子发球台
每225平方厘米75颗可存活种子平坦球道每225平方厘米50颗可存活种子深草区每225平方厘米50颗可存活种子自然区决定于所选的植物种类
10.9.2业主要保证在草皮生长期所有区域都保持湿润.对于没有保持湿润的区域以及达不到合格标准的草皮,业主要负全部责任.
10.9.3对于保持湿润的区域内生长的不好的草皮承包人必须提供生长与移植的保证.
10.9.4承包人要对由劣质材料或工艺造成的损坏承担全部责任.
10.9.5业主要对灌溉过多以及由于腐蚀造成草不生长的地区承担责任.一切由腐蚀造成的损坏由业主承担.
10.11自然区以及环境敏感区的维护
10.11.1自然区以及环境敏感区内由承包人造成的破坏必须修复为施工前的面貌.
10.11.2未灌溉地区内遭到破坏的自然区以及环境敏感区要松土、辗压平整并达到业主的要求.
10.11.3自然区以及环境敏感区内要种植合适的树种,并在播种之后立即灌溉.
10.12清理
10.12.1所有堆积在现场的物料在离开施工现场后要立即清理,种植完草皮后,未清理干净的泥土、石块和碎片要按照业主的规定清理干净,费
用由承包商负担.
10.12.2如果因为植草而毁坏其它区域,这些区域应按照业主的指示恢复到原有状态或形成所希望的新面貌.
10.12.3 铺草完成60天后,所有生长状态不好的区域要重新铺植草皮.
10.12.4铺草完成15天后,业主、承包商和高尔夫球场设计者要亲临球场评估进行最后冲压前要翻修的地区.
10.12.5整个场地种完草皮60天后,业主承包人和球场设计乾要亲临高尔夫球场决定工程结束的“PUNCH LIST”.
第十一部分 幼苗培育与保养
11.1工作范围
这部分的工作包括在开张日交接之前为高尔夫球场内幼苗的满意培育与保养提供物料、人力及设备和服务.
11.2概述
11.2.1业主负责幼苗的培育与保养.
11.2.2若有必要,业主要提供自己的临时保养场地与储藏设施.
11.2.3业主要承担规范使用、保养与安全责任,并负责提供所有器具、休息室 和燃料.
11.2.4业主要依照法律规章,保持高尔夫球场内储藏室的清洁、整齐与安全.
11.3监理
11.3.1业主方负责幼苗培育与保养的监理人必须持有A级GCSAA并且进行全程 监督.
11.3.2球场的地面维护小组不得少于6人(不包括监理人、助理监理人、灌溉监理以及机械师).
11.3.3维护小组人员必须保持最少编制并全职上岗.
11.3.4如果由于季节性气候变化而需要调整小组人数,业主应当安排调整计划以及恢复时间.
11.4保养概述
11.4.1除了果岭,其它区域覆盖了充足的草皮后才可进行刈草,可以使用轻型三重卷筒刈草机如TORO “GROUNDMASTER”.
11.4.2由于雨季打乱正常的刈草日程,要额外安排日期满足除草要求以防止草长的过高.
11.4.3按要求对所有区域进行灌溉以保持充分的湿度,保证适合的生长速率和外观.通过目测、植物弹性和膨胀、测试土壤核来测定土壤的湿度
.灌溉要使所有区域达到一致的湿度,利用控制装置将潮湿地的范围降至最小,按需要调整灌溉头及手工灌溉.
11.4.4在高尔夫球场内供水量减少的情况下,供水按照以下优先级分配: 1) 果岭 2) 风景区 3) 发球台 4) 平坦球道 5) 其它绿地
11.4.5要使用足量的水、肥料和杀虫剂保证草地的健康生长.
11.4.6所有区域要经常施肥,保证达到与季节相适应的草地生长速度.不能出现有地区养分缺乏的现象.
11.4.7要检查每个地区的真菌活性、杂草和昆虫出没情况,以及其它害虫、囊地鼠或掘穴动物对草地的破坏,防止影响场地路面或是草皮的健
康.一旦发现此类情况要立即实行适当措施.
11.4.8任何虫害问题一经发现要立即处理,不允许此类现象影响到视觉的美观或高尔夫运动的进行.
11.4.9尽量控制啮齿动物和其它害虫对植物的侵蚀和破坏.
11.4.10根据现行规则和标准,无论何时,在使用及储放化学品、危险材料、供给品和设备时,要遵守一切法律及安全规章.
11.4.11高尔夫球场、自然区、保养场地及周围护栏的垃圾每个星期要清理一次,若需要,可清理得更频繁.
11.412维护球场产生的垃圾和碎片要及时清理.
11.4.13在霜冻、雨雪期等其它异常气候下要对球场进行保护.
11.4.14不论是否需要,空地都要播种或铺草皮,保证场地内没有空地.
11.4.15按行业内规定的可使用标准维护球场.
11.5幼苗的培育
11.5.1建议幼苗培育期内刈草高度为:果岭6至7毫米;其它区域35至40毫米.
11.5.2在幼苗培育期内,任何工艺、材料或种植的不走要按实际情况进行调整.
11.5.3当割草进入常规阶段,即果岭每星期三次、其它区域每星期二次,并且没有草皮剥落现象,草皮覆盖达到95%且空地范围不超过15厘米,
可以认为幼苗培育阶段已完成.
11.6果岭的保养
11.6.1果岭每个星期至少割草四次,每次不能超过两天,第一次割草完成后,果岭割草高度不能超过6毫米.
11.6.2果岭要用每圈不少于10条刀刃的卷筒型除草机割草,除草机必须是为高尔夫球场专门设计的、经高尔夫行业认同的类型.不能使用三层割
草机.
11.6.3除了第一次割草或草地施过肥之后,每次割草时,割草机上要装备集草器.
11.6.4每次割草时要交替使用不同的割草模式.
11.6.5果岭要使用与草地生长期同样的沙料施肥,创造逼真平整的地面.
11.6.6任何原因造成的对果岭的破坏,若影响到地面情况,要及时修补,此类地方要用合适的草皮铺植.
11.7发球台及球洞边缘草地的保养
11.7.1第一次割草后,发球台和球洞边缘草地每星期至少要割草三次,在第一次割草后,这些地方的草的高度至多为20毫米.
11.7.2为了达到上述要求,球洞边缘草地应从洞穴边缘直到其里1米处.
11.7.3承包人不得将用于平坦球道割草的设备用于发球台和球洞边缘草地.
11.7.4球洞边缘草地和发球台不得使用同一种割草机.
11.7.5发球台和球洞边缘区要使用合适的水力割草机除草.
11.8平坦球道和深草区的保养
11.8.1第一次割草后,平坦球道和驾驶区每星期至少割草三次,草地高度不得超过25毫米.
11.8.2第一次割草后,深草区每星期至少割草二次,草地高度不得超过40毫米.
11.8.3平坦球道和深草区要用待业内允许的轻型水力旋转割草机进行割草.
11.9重新播种的自然区的保养 重新播种的自然区要用待业内允许的轻型RIDDING DECK 或旋转割草机进行割草.
11.10自然区的保护
11.10.1自然区可用行业内允许的轻型RIDDING DECK 或旋转割草机进行割草.
11.10.2业主可选择自然区除草的频率与时间.
11.11沙土障碍的保养
11.11.1保持沙土障碍倾斜、锋利、没有杂划,按需要替换沙子.
11.11.2每个障碍的沙土要保持斜面深度15厘米,底部深度15厘米,用作障碍的沙土要和沙土障碍施工时沙土一样.
11.12灌溉
11.12.1整个灌溉系统要保持良好的维护状态,运行正常且符合有关规章条例.
11.12.2定期监控输水与灌溉系统,使之覆盖合理的面积,并按时按地调整.清理结块线路,将障碍物清除并移去阻碍喷射的植物.
11.12.3每日进行系统检查,高速并修理洒水头,防止严重径流,包括斜面或直接洒向路面、轨道、墙壁及建筑.
11.12.4所有卫星控制器每天要进行检查.
11.13排水
11.13.1对地面流水线、洼地、集水池、内嵌排水沟、栅栏、地下排水系统及其它排水设施进行维修,去除淤泥与杂草,保持清洁及正常运行.
11.13.2对截断或排出球场内的雨水与径流的主要的雨水管道及河道进行维护.
11.13.3所有洼地内的碎片要清除,且洼地要保持同一深度以便积水顺利排出出口.所有地下排水入口不应有植物,保证顺利排水.
11.14景观美化
11.14.1业主负责对球场内的景观美化进行保养维护.
11.14.2保养维护风景区使之达到行业标准.
11.14.3为保证植物的健康生长要提供充足的水分、肥料和杀虫剂.
11.14.4按需要替换已损坏的植物、树桩.
11.14.5适当修剪植物,去除已死的、染病的、有虫害的枝条,保持植物的正常生长.
11.14.6防止寄生植物的生长.
11.14.7所有地被要去除杂草,并保持植物的整齐与健康.
11.14.8将倒下的树移出现场,无论是由材质或其它原因造成的.树桩要移至路面下至少30厘米,木块与碎片要清理掉,由此造成的洞坑要填平
至地面高度并铺上草皮.按需要替换遭破坏的树木并添加桩支撑.
11.14.9将落叶清理出现场.
11.14.10所有覆盖区不能有杂草,并按需要添加覆盖层.
11.14.11不得使用WEED WHIPS 及其它会破坏植物新生组织的装置,按需要维修并替换树干防护装置.
11.15湖泊与水域保养
11.15.1保持水域和海岸线的清洁,没有垃圾与碎片.
11.15.2湖泊不得有藻类或其它水生杂草,化学品的使用要遵守现行法律法规.
11.15.3整个水域系统要保持良好状态,保证正常动作.
11.15.4保持水域边缘的安全、清洁、没有杂草.
11.16围栏
11.16.1保持围栏的安全性与美观.按指导对围栏沿线进行除草.
11.16.2替换并修理损坏的围栏.
11.16.3在开张前移去并处理好湿地栅栏.
11.17车道
11.17.1保持车道的安全.
11.17.2替换并维修损坏的车道.
11.18开张日
11.18.1在开张之日所有区域要保持平整,并且没有车辙与侵蚀等,并且可以使用.
11.18.2开张之日要保证100%的草皮覆盖率,草皮中不得露出泥土.

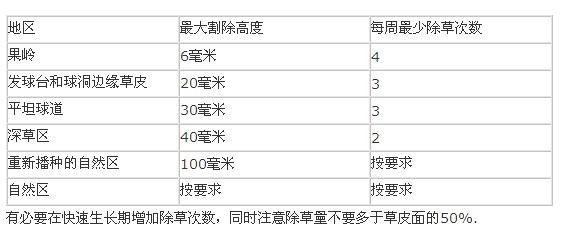

11.18.3开张前要进行割草,至少每三个星期一次,并保证如下割除高度:
编制: 世界职业高尔夫协会
此文章来源于网络, 版权归原作者所有。
